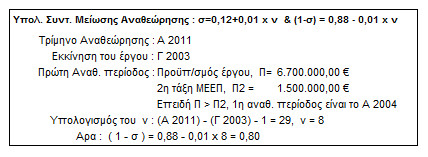

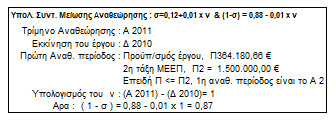

liapig Posted January 26, 2023 Author Share Posted January 26, 2023 43 λεπτά πριν, liapig said: Διάβασε το ΦΕΚ που σου έστειλε ο συνάδελφος ειδικά σ' αυτό το σημείο : 2. Την παρ. 7 του άρθρου 153 του ν. 4412/2016: «Ο σταθερός συντελεστής «σ» στον τύπο της αναθεώρησης της παρ. 6 ορίζεται από τη σχέση:σ = σ1 + 0,01 ν, όπου σ1 είναι συντελεστής, που καθορίζεται ενιαία για όλες τις κατηγορίες ή και χωριστά για καθεμία από τις κατηγορίες των δημόσιων έργων και ανέρχεται σε σ1=0,12 για όλες τις κατηγορίες έργων και«ν» είναι ακέραιος αριθμός ίσος με τη μονάδα για την πρώτη αναθεωρητική περίοδο, που υπολογίζεται αναθεώρηση για τη συγκεκριμένη σε κάθε περίπτωση εργολαβία και που αυξάνεται κατά μία μονάδα για καθεμιά από τις επόμενες αναθεωρητικές περιόδους της συγκεκριμένης εργολαβίας. Ο ν παύει να αυξάνει, όταν το «σ» γίνει 0,20». 3. Την υπ’ αρ. 359881/10.12.2021 (Β’ 5983) απόφασης του Υπουργού Υποδομών και Μεταφορών, σύμφωνα με την οποία ο μειωτικός συντελεστής σ1=0,07 ισχύει για όσα έργα δημοπρατήθηκαν μετά την 20.12.2021, ενώ για συμβάσεις έργων που έχουν δημοπρατηθεί πριν την 20.12.2021 ο συντελεστής σ1 παραμένει σ1=0,12. 4. Την παρ. 23 του άρθρου 153 του ν. 4412/2016, «Κατ’ εξαίρεση από το δ’ τρίμηνο του 2012 και εντεύθεν, ο σταθερός συντελεστής σ στον τύπο αναθεώρησης της παρ. 6 ορίζεται από τη σχέση s (ή σ) = 1. Η διάταξη εφαρμόζεται σε όλες τις συμβάσεις που βρίσκονται σε εξέλιξη ανεξάρτητα του χρόνου δημοπράτησης τους, εκτός από τις συμβάσεις με χρόνο δημοπράτησης πριν το γ’ τρίμηνο του 2012, για τις οποίες η αναθεώρηση των τιμών υπολογίζεται από το δ’ τρίμηνο του 2012 και εντεύθεν με τους ισχύοντες για το γ’ τρίμηνο του 2012 συντελεστές αναθεώρησης και με ελάχιστη τιμή εφαρμογής αυτών ίση με τη μονάδα (1). Με απόφαση του Υπουργού Υποδομών και Μεταφορών, μπορεί να ορίζονται συντελεστές αναθεώρησης, αν διαπιστωθεί από τις αρμόδιες υπηρεσίες της Γενικής Γραμματείας Υποδομών μεγάλη απόκλιση από τις τιμές του τριμήνου δημοπράτησης». ...και αυτά απο παλαιοτερες αναρτησεις 1 Link to comment Share on other sites More sharing options...
dimidomo Posted January 27, 2023 Share Posted January 27, 2023 Καλησπέρα Για να μη δημιουργώ νέο θέμα... υπάρχει τρόπος σε προμήθεια (πχ προμήθεια κ τοποθέτηση 10 παγκακίων) να γίνει κάτι σαν "αναθεώρηση" λόγο αύξησης των υλικών. Link to comment Share on other sites More sharing options...
tetris Posted January 28, 2023 Share Posted January 28, 2023 "κάτι σαν αναθεώρηση" δεν υπάρχει Ειδικά μάλιστα όταν δεν προβλέπεται από τη σύμβαση Αν όμως έχει περάσει πολύ μεγάλο χρονικό διάστημα από τη σύμβαση μέχρι την προμήθεια με ευθύνη του κυρίου του έργου (??), ίσως μπορείς είτε να ακυρώσεις τη διαδικασία, είτε να ζητήσεις κάποιου είδους αποζημίωση για την αύξηση της τιμής. Πάντα όμως με αποδεικτικά στοιχεία που θα στοιχειοθετούν τις απαιτήσεις σου 1 Link to comment Share on other sites More sharing options...
dimidomo Posted January 29, 2023 Share Posted January 29, 2023 Έχει περάσει μεγάλο χρονικό διάστημα από την μελέτη μέχρι τον διαγωνισμό με αποτέλεσμα οι τιμές μονάδων να είναι πριν 1-2 χρόνια. Τέλος πάντων... Σε ευχαριστώ @tetris Link to comment Share on other sites More sharing options...
Recommended Posts
Create an account or sign in to comment
You need to be a member in order to leave a comment
Create an account
Sign up for a new account in our community. It's easy!
Register a new accountSign in
Already have an account? Sign in here.
Sign In Now
