Jump to content

Ελεγχος ΑΠΕ


Recommended Posts

  • 3 years later...

1)Η αύξηση μιας ομάδα εργασιών πέραν του 20% είναι δυνατή μόνο μέσω της χρήσης των απροβλέπτων ή μπορεί να γίνει και από την εξοικονόμηση χρημάτων που προκύπτει από τα επί έλαττον άλλων ομάδων εργασιών που είναι μειωτικές;

π.χ. έστω ότι η ομάδα των χωματουργικών στον αρχικό προϋπολογισμό είναι 100.000,00€ και στον 1ο Α.Π.Ε. γίνεται 170.000,00€ εκ των οποίων τα 40.000,00€ προέρχονται από νέες τιμές.

Συνεπώς οι 20.000,00€ προέρχονται από το την αύξηση 20%,οι 40.000,00€ προέρχονται από νέες τιμές και οι υπόλοιπες 10.000,00€ από που μπορούν να εξοικονομηθούν;

2)Tα χρησιμοποιηθέντα απρόβλεπτα πως υπολογίζονται;

Link to comment
Share on other sites

Φυσικα και μπορεί να γίνει μείωση ομαδων εργασίας και να μεταφερθουν σε άλλες ομαδες εργασιας, αλλά αυτή η μείωση δεν μπορεί να υπερβαίνει το 20% της ομαδας που μειώνεται. Το 20% δεν σε περιορίζει στην αύξηση της ποσότητας της ομάδας εργασίας.

Οταν αυξάνεται μια ομάδα εργασίας, στην περιπτωση σου, οι 70.000 για τα χωματουργικα, πρωτα θα καλυφθουν από την μειωση των υπολοιπων ομαδων και την μεταφορα στα χωματουργικα και εαν απαιτειται μετα θα γινει χρηση των απροβλεπτων.



χωματουργικα 100.000 -> 170.000  (20.000 + 50.000 αυξηση)

σκυροδεματα 100.000 ->100.000

αλλες εργασιες 200.000 -> 180.000  (20.000 μειωση<20% )

απροβλεπτα 65.000 -> 15.000 (50.000 μειωση)

Edited by Paul_Mix
Link to comment
Share on other sites

Niox, αναφέρεσαι προφανώς στην γενικότερη διαχείριση-έλεγχο των επί έλαττον δαπανών.
Αυτά που ρωτάς δεν είναι τόσο μεμονωμένο αλλά γενικότερα έχει προϋποθέσεις που πρέπει να συντρέχουν. Δες πολύ προσεκτικά την Παρ.3, Άρθρο 156 του ν.4412/2016.

Υ.Γ. Έχε επίσης υπόψη ότι ισχύει η απαγόρευση χρηματοδότησης νέων εργασιών από την χρήση των επί έλαττον δαπανών . Οι νέες εργασίες που ενσωματώνονται στη σύμβαση δεν μπορούν να χρηματοδοτηθούν με χρήση των επί έλαττον δαπανών, παρά μόνο από τα απρόβλεπτα, εφόσον είναι προμετρητικά σφάλματα ή παραλείψεις της μελέτη.

Παρ.3 Άρθρο 156 ENOTHTA 2 ΤΜΗΜΑ II ΤΙΤΛΟΣ I ΚΕΦΑΛΑΙΟ II ΜΕΡΟΣ Β΄ ΒΙΒΛΙΟ I ΝΟΜΟΣ 4412_2016.pdf

Edited by georgegaleos
Link to comment
Share on other sites

Ευχαριστώ πολύ για τις απαντήσεις.

Το έργο δημοπρατήθηκε το 2015 συνεπώς εμπίπτει στο Ν3669/08.

Από αυτά που έγραψε ο  Paul_Mix εγώ καταλαβαίνω ότι μια ομάδα εργασιών μπορεί να αυξηθεί χωρίς περιορισμό από:

τα χρήματα που εξοικονομούνται από τις ομάδες που είναι μειωτικές και στην συνέχεια εφόσον αυτά δεν επαρκούν κάνεις χρήση των απροβλέπτων.



Link to comment
Share on other sites

3 ώρες πριν, niox said:

Ευχαριστώ πολύ για τις απαντήσεις.

Το έργο δημοπρατήθηκε το 2015 συνεπώς εμπίπτει στο Ν3669/08.

Από αυτά που έγραψε ο  Paul_Mix εγώ καταλαβαίνω ότι μια ομάδα εργασιών μπορεί να αυξηθεί χωρίς περιορισμό από:

τα χρήματα που εξοικονομούνται από τις ομάδες που είναι μειωτικές και στην συνέχεια εφόσον αυτά δεν επαρκούν κάνεις χρήση των απροβλέπτων.





Εγραψα ενα απλό παραδειγμα, επειδή ρωτησες πως γινεται ο υπολογισμός των απροβλεπτων, αλλα οπως εγραψε ο Γιώργος, υπάρχουν κι αλλοι περιορισμοί,  με τις νέες τιμές,  το 10% της σύμβασης, κτλ. Υπάρχουν excel που κανουν ελεγχο του ΑΠΕ

Edited by Paul_Mix
Link to comment
Share on other sites

  • 3 months later...

Καλησπέρα,

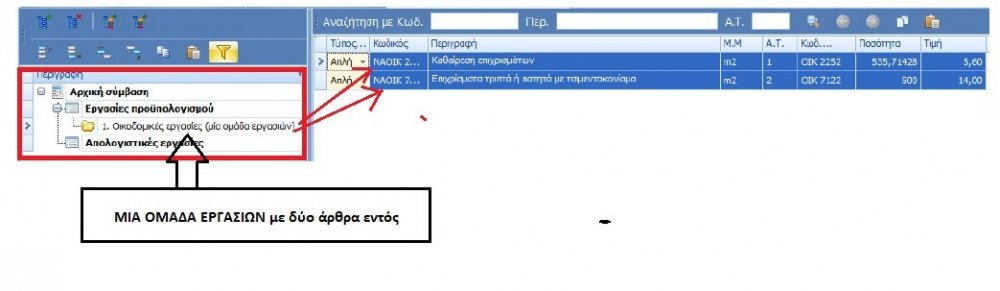

σε ΑΠΕ με δυο ομάδες, οικοδομικά και Η/Μ, έχω νεες τιμές που θα πληρωθούν από απρόβλεπτα. Τις νέες τιμές τις εντάσσω στις ομάδες αντίστοιχα ή φτιάχνω νέα ομάδα?

Τί είναι σωστό?



Link to comment
Share on other sites

Τις εντάσεις στις αντίστοιχες υπάρχουσες ομάδες.

Link to comment
Share on other sites

Create an account or sign in to comment

You need to be a member in order to leave a comment

Create an account

Sign up for a new account in our community. It's easy!

Register a new account

Sign in

Already have an account? Sign in here.

Sign In Now
×
×
  • Create New...

Important Information

We have placed cookies on your device to help make this website better. You can adjust your cookie settings, otherwise we'll assume you're okay to continue.
